PMP®考试必用公式大全
2020-09-25
为帮助广大考生顺利通过PMP考试,才聚公司成立新的教研团队,以原华为PMO部长、华为金牌讲师为教研组长,带领原华为班底、才聚讲师团、才聚历届5A学员组成的教研组,为大家倾情打造通关系列宝典。该系列宝典参考PMBOK6、才聚题库、PMI权威资料、以及历届5A学员的经验总结,涵盖PMBOK重点、难点、PMP®关键考点。
三点估算(适用于持续时间与成本估算)

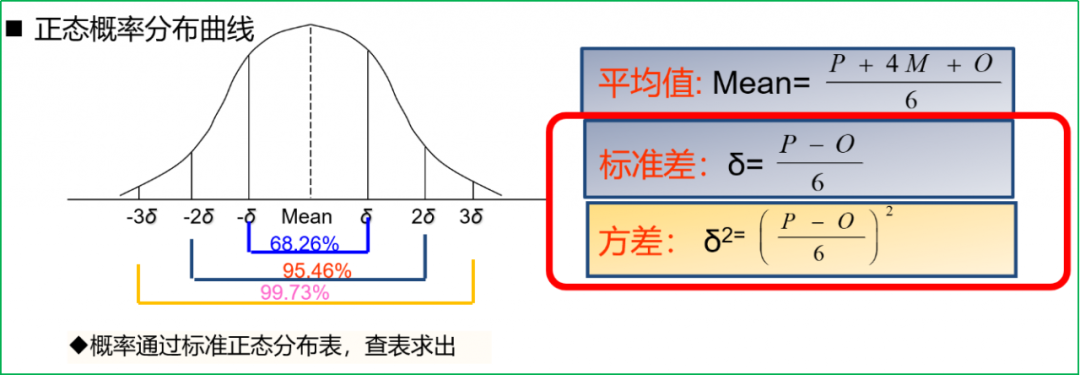

β分布:Te=(To+4Tm+Tp)/6;标准差:Δte=(P-O)/6
三角分布:Te=(To+Tm+Tp)/3; 标准差:Δte=(P-O)/3
(To 最乐观值、Tm 最可能值、Tp 最悲观值、Te 预期值)
在±1 个标准差完成的概率:68.26%,±2 个标准差完成的概率:95.46%,±3 个标准差完成的概率:99.73%,±4 个标准差完成的概率:99.99%
沟通渠道数
潜在沟通渠道的总量为:n(n−1)/2,其中,n代表相关方的数量。例如,有10个相关方的项目,就有10(10−1)/2=45条潜在沟通渠道。
请注意,此处的“n”是否包括了项目经理本人,要根据试题来判断。有些题目中只讲了项目团队成员,此时不要忘记加上项目经理。有些题目相关方已经包含项目经理,就不需再次将项目经理计算在内。
此外,还需看清题目问的是总共多少条沟通渠道,还是问增加了多少条,还是问增加到多少条?

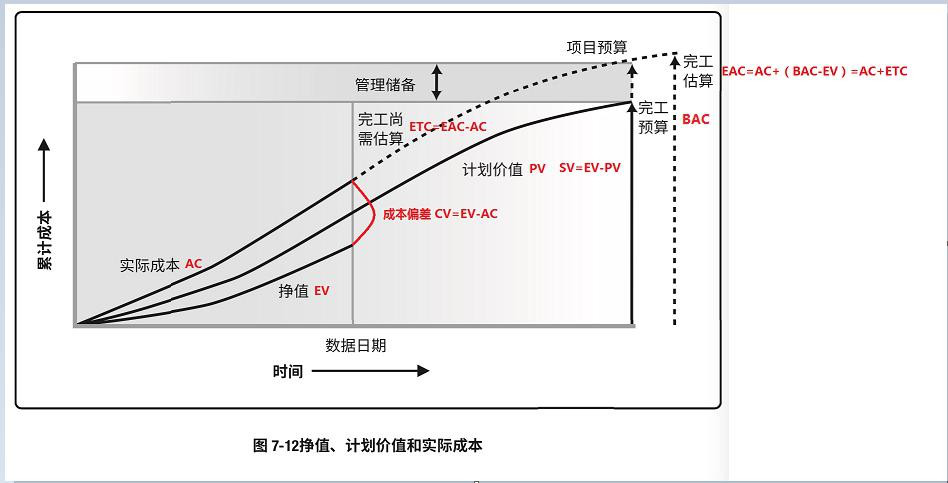

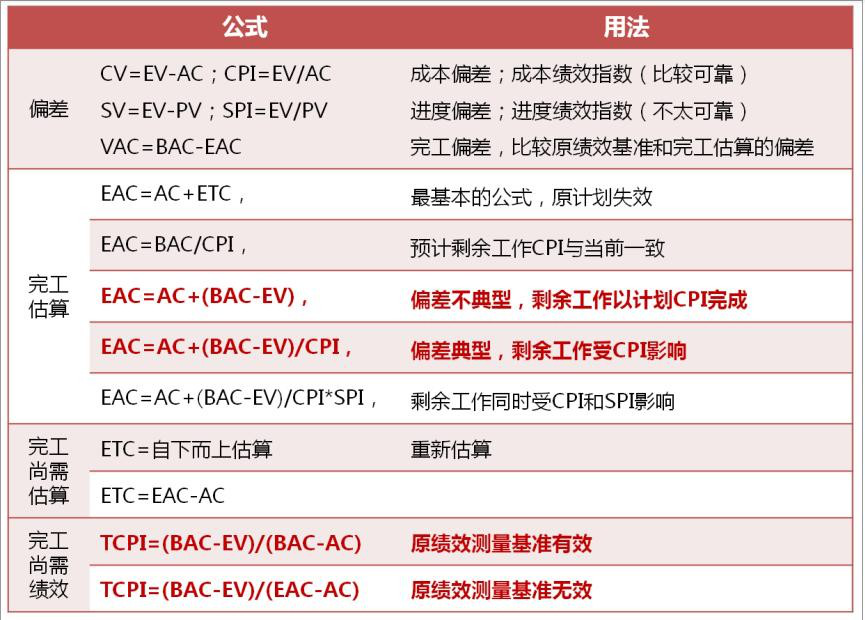

挣值计算的公式

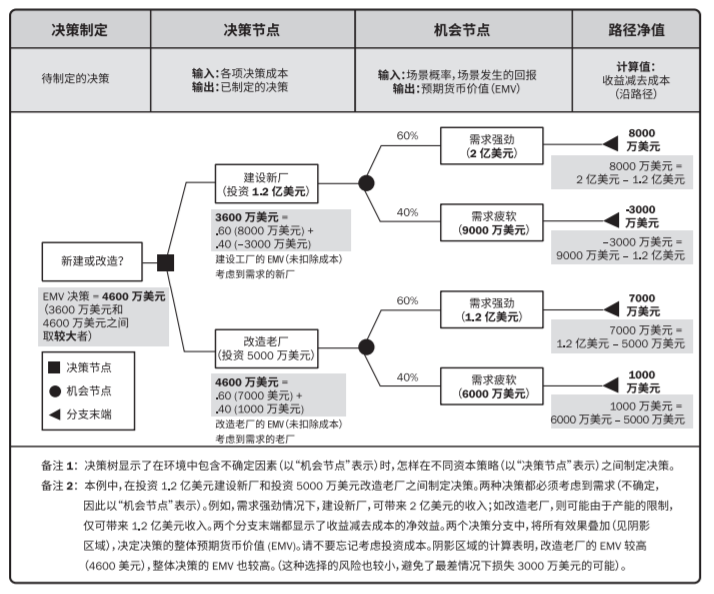

决策树分析
详见PMBOK6 P435
合同费用计算
成本加固定费用合同:
支付总价 = 实际成本 + 估算成本 * 约定百分比
支付总价 = 实际成本 + 估算成本 * 约定百分比
成本加激励费用合同 (当实际成本低于估算成本才给奖励):
支付总价 = 实际成本 +(估计成本- 实际成本) * 卖方分担比率 + 酬金
支付总价 = 实际成本 +(估计成本- 实际成本) * 卖方分担比率 + 酬金
关键路径
CPM 关键路径的计算,一般都非常简单,就是找到活动持续时间总和最长的路径
自由浮动:一项活动可以延误而不影响紧后活动最早开始的时间(针对活动)
总浮动:一项活动可以延误而不影响项目完成日期的时间(针对路径)
总浮动=最晚开始 LS-最早开始 ES,或者,最晚完成 LF-最早完成 EF
总浮动=最晚开始 LS-最早开始 ES,或者,最晚完成 LF-最早完成 EF
- 上一篇:PMP®关键考点解析,快看!
- 下一篇:PMP®考前一纸禅!
